เอาชนะข้อจำกัดพื้นที่เมือง: บทวิเคราะห์เชิงลึกเทคโนโลยีก่อสร้าง Top-Down และ Bottom-Up สำหรับวิศวกร

1. บทนำ: วิวัฒนาการและบริบทของการก่อสร้างชั้นใต้ดินสมัยใหม่

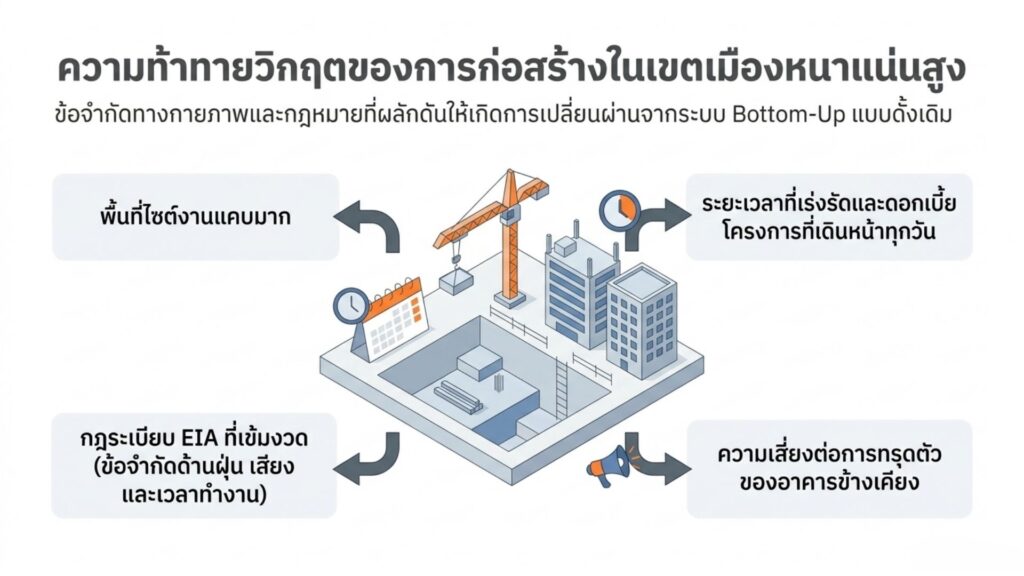

ในสภาวะการก่อสร้างปัจจุบัน โดยเฉพาะในเขตเมืองที่มีความหนาแน่นสูง การบริหารจัดการโครงการไม่ได้จำกัดอยู่เพียงแค่ความแข็งแรงทางวิศวกรรมเท่านั้น แต่ยังรวมถึงกลยุทธ์ในการเอาชนะข้อจำกัดด้านพื้นที่ ระยะเวลา และผลกระทบต่อสิ่งแวดล้อม การเลือกวิธีการก่อสร้างชั้นใต้ดินจึงเป็นปัจจัยชี้ขาดความสำเร็จของโครงการ (Critical Success Factor) ที่วิศวกรและผู้บริหารโครงการต้องตัดสินใจบนพื้นฐานของข้อมูลเชิงเทคนิคและธุรกิจ

แต่เดิม อาคารส่วนใหญ่นิยมใช้ระบบ Bottom-Up Approach ซึ่งเป็นการก่อสร้างตามลำดับจากฐานรากขึ้นสู่ด้านบน ทว่าเมื่อต้องเผชิญกับเงื่อนไขที่ซับซ้อน เช่น พื้นที่ไซต์งานที่แคบมาก หรือข้อจำกัดด้านระยะเวลาที่เร่งรัด เทคโนโลยี Top-Down Construction จึงถูกนำมาใช้เป็นทางออกเชิงกลยุทธ์ นวัตกรรมนี้มีรากฐานสำคัญมาจากประเทศญี่ปุ่น โดยบริษัทก่อสร้างชั้นนำอย่าง Kajima, Shimizu และ Obayashi ได้พัฒนาเทคนิคนี้ขึ้นในช่วงทศวรรษ 1960 เพื่อตอบสนองการขยายตัวของเมืองที่พื้นที่จำกัดอย่างรวดเร็ว การเข้าใจกลไกหลักของระบบนี้จะช่วยให้วิศวกรสามารถเปลี่ยนข้อจำกัดทางกายภาพให้กลายเป็นความได้เปรียบในการแข่งขันได้

——————————————————————————–

2. กลไกและองค์ประกอบพื้นฐานของระบบ Top-Down Construction

หัวใจสำคัญของเทคโนโลยี Top-Down คือการเปลี่ยนบทบาทของโครงสร้างจาก “ชั่วคราว” ให้เป็น “ถาวร” ในทันที (Integrated Design) ซึ่งไม่เพียงแต่ช่วยเพิ่มประสิทธิภาพเชิงโครงสร้าง แต่ยังช่วยลดขยะจากการก่อสร้าง (Waste Reduction) เนื่องจากไม่ต้องใช้ระบบเหล็กค้ำยันชั่วคราว (Temporary Steel Struts) จำนวนมหาศาลที่ต้องถูกรื้อถอนและทิ้งไปหลังจบงานเหมือนระบบ Bottom-Up

ตารางสรุปหน้าที่เชิงวิศวกรรมขององค์ประกอบหลัก

องค์ประกอบหลัก  หน้าที่เชิงวิศวกรรม (Engineering Functions)  การเปลี่ยนสถานะ (Transformation)
Diaphragm Wall (D-Wall)กันดินและน้ำใต้ดิน และรับน้ำหนักบรรทุกแนวดิ่งจากกำแพงกันดินชั่วคราว เป็นผนังชั้นใต้ดินถาวร
Stanchions / King Postsเสาเหล็กรับน้ำหนักโครงสร้างส่วนบนและแผ่นพื้นล่วงหน้า  ติดตั้งในเสาเข็มเจาะเพื่อรับน้ำหนักระหว่างการขุด
Permanent Slabsทำหน้าที่เป็นตัวค้ำยันแนวนอน (Horizontal Support)  จากพื้นอาคาร เป็นระบบค้ำยันถาวรที่มีค่า Stiffness สูงกว่าเหล็กค้ำยัน

** หมายเหตุสำคัญทางวิศวกรรม: แผ่นพื้นถาวร (Permanent Slabs) ในระบบนี้ไม่ได้ทำหน้าที่เพียงแค่แทนที่ Strut แต่พวกมัน คือ Strut ที่มีประสิทธิภาพสูงกว่ามาก ให้ผลลัพธ์ในการควบคุมการเคลื่อนตัวของกำแพงกันดิน (Deflection Control) ได้ดีเยี่ยมกว่าระบบชั่วคราว

รูปแบบของระบบ Top-Down

Full Top-Down: การก่อสร้างขึ้นด้านบนและลงด้านล่างพร้อมกัน 100% เหมาะสำหรับโครงสร้างเหล็กที่มีน้ำหนักเบา (นิยมในญี่ปุ่น)

Semi Top-Down: การปรับลำดับงาน เช่น ก่อสร้างพื้นชั้น Ground และ B1 ก่อน เพื่อให้มีความมั่นคงแข็งแรงเพียงพอในการรับน้ำหนักโครงสร้างคอนกรีตเสริมเหล็กที่หนักกว่า ก่อนจะดำเนินการขุดดินลงไปในชั้นที่ลึกขึ้น (มักใช้ในโครงการขนาดใหญ่ในไทย เช่น เวิ้งนาครเขษม)

——————————————————————————–

3. แผนผังลำดับขั้นตอนการก่อสร้าง (Sequence of Execution)

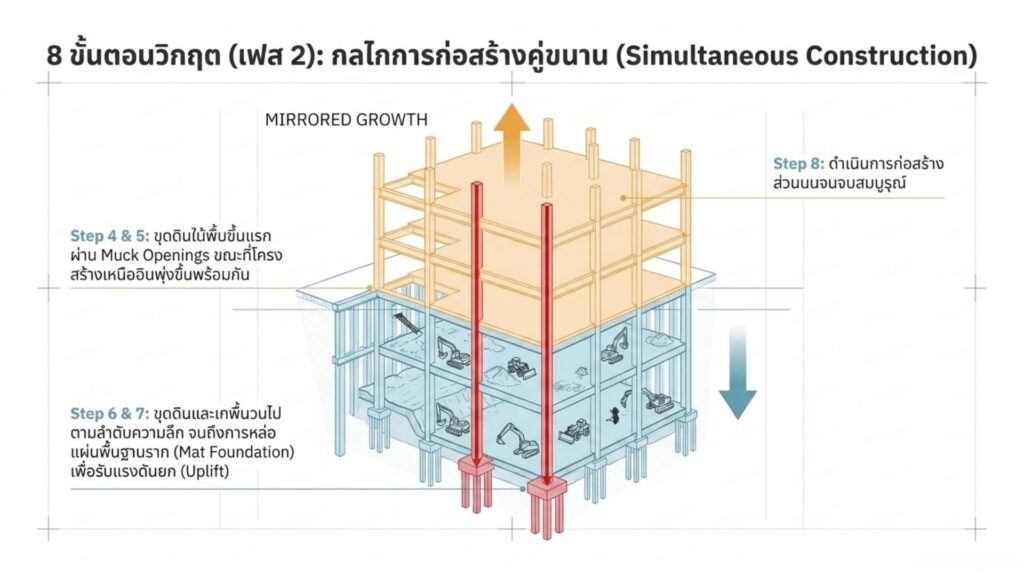

ความสำเร็จของงาน Top-Down ขึ้นอยู่กับการวางแผนลำดับงาน (Sequencing) ที่แม่นยำ เนื่องจากการทำงานแบบขนานกัน (Simultaneous Construction) ทำให้ความผิดพลาดในจุดหนึ่งอาจส่งผลกระทบต่อเนื่องเป็นลูกโซ่ โดยมีลำดับขั้นตอนหลัก 8 ขั้นดังนี้:

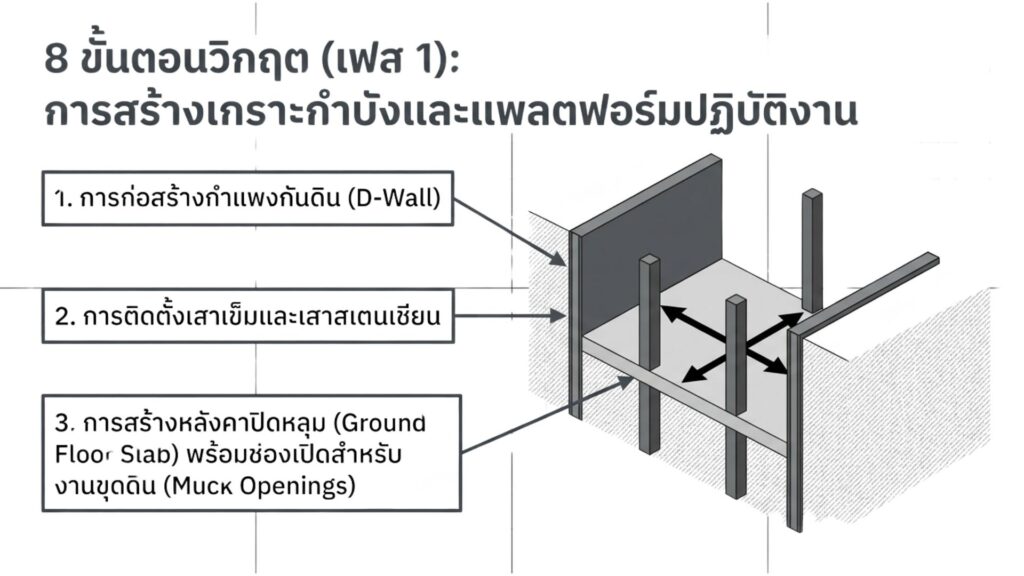

  • การก่อสร้างกำแพงกันดิน: ก่อสร้าง Diaphragm Wall รอบพื้นที่เพื่อเป็นเกราะป้องกันดินและน้ำ
  • การติดตั้งเสาเข็มและเสาสแตนเชียน: เจาะเสาเข็มและติดตั้งเสาเหล็ก (Stanchions) ลงในตำแหน่ง โดยต้องควบคุมความล้มดิ่ง (Verticality) อย่างเข้มงวดที่สุด
  • การสร้างหลังคาปิดหลุม (Ground Floor Slab): เทพื้นชั้น Ground ทันทีเพื่อใช้เป็น Platform สำหรับแท่นปฏิบัติงาน ลานจอดรถเครน หรือสำนักงานสนาม ซึ่งช่วยแก้ปัญหาพื้นที่จำกัดได้อย่างมีประสิทธิภาพ โดยเว้นช่องเปิด (Muck Openings) สำหรับงานขุดดิน
  • การเริ่มงานขนานกัน (Simultaneous Construction): เริ่มขุดดินใต้พื้นชั้นแรกผ่าน Muck Openings ในขณะที่โครงสร้างเหนือดิน (Superstructure) เริ่มก่อสร้างขึ้นไปพร้อมกัน โดยน้ำหนักโครงสร้างทั้งหมดจะถูกถ่ายลงเสาสเตนเชียนและเสาเข็มโดยตรง ไม่ได้ผ่านชั้นดิน
  • การเทพื้นชั้นถัดไป: เมื่อขุดถึงระดับที่กำหนด ให้เทพื้นชั้นใต้ดินถัดลงไปเพื่อทำหน้าที่ค้ำยันกำแพงทันที
  • การดำเนินงานซ้ำ: ขุดดินและเทพื้นวนไปตามลำดับความลึกที่ต้องการ
  • การทำฐานรากและคานคอดิน: ก่อสร้างแผ่นพื้นฐานราก (Mat Foundation) เพื่อปิดงานโครงสร้างใต้ดินและรับแรงดันยก (Uplift)
  • การก่อสร้างส่วนที่เหลือ: ดำเนินการก่อสร้างส่วนบนต่อจนครบตามจำนวนชั้นที่ออกแบบไว้

——————————————————————————–

4. บทวิเคราะห์เปรียบเทียบ: ข้อดี ข้อจำกัด และความเสี่ยงทางวิศวกรรม

ในการตัดสินใจเลือกวิธีนี้ วิศวกรต้องตระหนักถึงความสมดุลระหว่างความสะดวกในการก่อสร้างและความซับซ้อนเชิงเทคนิค:

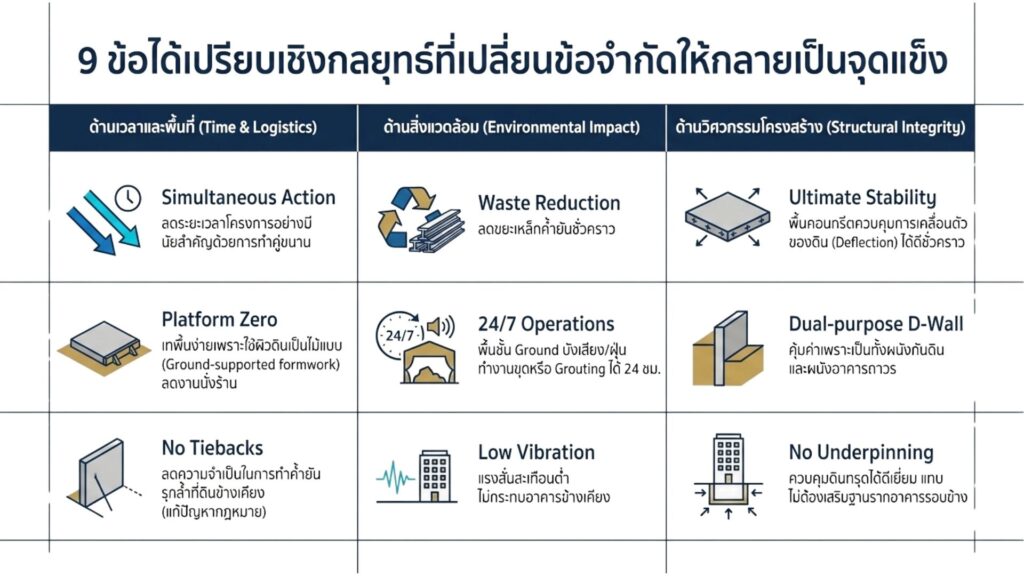

ข้อดีหลัก (Key Advantages)

  • การลดระยะเวลา (Time Savings): งานดินและโครงสร้างบนดินทำขนานกันได้ ย่นระยะเวลาโครงการอย่างมีนัยสำคัญ
  • ความคุ้มค่าของ D-Wall: เป็นทั้งผนังกันดินชั่วคราวและผนังอาคารถาวรในตัวเดียว
  • ความยั่งยืนและการลดขยะ: พื้นถาวรใช้แทนเหล็กค้ำยันชั่วคราว ลดการใช้ทรัพยากรที่ต้องทิ้งเปล่า
  • ความสะดวกในการเทพื้น: สามารถเทบนพื้นดินที่เตรียมไว้ได้เลย (Ground-supported formwork) ลดงานนั่งร้าน
  • ลดปัญหาด้านกฎหมาย: ลดความจำเป็นในการใช้ Tieback รุกล้ำที่ดินข้างเคียง
  • แรงสั่นสะเทือนต่ำ: เหมาะกับพื้นที่อ่อนไหว ลดผลกระทบต่ออาคารรอบข้าง
  • ศักยภาพในการทำงานเพิ่มชั่วโมงการทำงาน: พื้นชั้น Ground ทำหน้าที่เป็นเกราะกำบังเสียงและฝุ่น (Noise & Dust Shield) ทำให้สามารถดำเนินงาน Grouting หรือขุดดินได้ตลอด 24 ชั่วโมง ภายใต้มาตรฐาน EIA โดยไม่ส่งผลกระทบกับชุมชนใกล้เคียง
  • เสถียรภาพสูงสุด: ระบบพื้นคอนกรีตช่วยควบคุมการเคลื่อนตัวของดิน (Deflection) ได้ดีกว่าระบบ Bottom-Up
  • ลดงานเสริมฐานราก (Underpinning): เนื่องจากควบคุมดินทรุดได้ดี จึงแทบไม่ต้องเสริมฐานรากอาคารข้างเคียง

ข้อจำกัดและความเสี่ยง (Limitations & Risks)

  • โลจิสติกส์การขุดดิน: การขุดผ่านช่องเปิด (Muck Openings) ทำให้ความเร็วในการขุดต่ำกว่าการขุดเปิดหน้าดินปกติ
  • งานระบบกันซึม (Waterproof): ติดตั้งจากด้านนอกไม่ได้เนื่องจากกำแพงประชิดดิน ต้องวางแผนระบบกันซึมภายในที่ซับซ้อน
  • ความเสี่ยงน้ำรั่ว: บริเวณรอยต่อ (Construction Joints) ระหว่างพื้นและผนังมีความเปราะบางสูง
  • ข้อจำกัดเชิงพื้นที่ใต้ดิน: เพดานที่ต่ำในระหว่างการขุดทำให้ใช้เครื่องจักรขนาดใหญ่ได้ยาก
  • ความซับซ้อนของการเชื่อมต่อ: การต่อเหล็กเสริม (Rebar Connection) ระหว่างแผ่นพื้น ผนัง และฐานรากในที่แคบมีความยากลำบาก
  • ความต้องการแสงสว่างและการระบายอากาศ: ต้องลงทุนระบบช่วยชีวิตและไฟส่องสว่างใต้ดินตลอดการทำงาน
  • ความต้องการค้ำยันชั่วคราว: ในบางกรณีพื้นถาวรอาจยังต้องการการรองรับแนวดิ่งชั่วคราวจนกว่าโครงสร้างจะสมบูรณ์
  • ภาระน้ำหนักบรรทุกส่วนเกิน: โครงสร้างต้องได้รับการออกแบบให้รองรับน้ำหนักเครื่องจักรและน้ำหนักบรรทุกระหว่างก่อสร้างมากกว่าปกติ

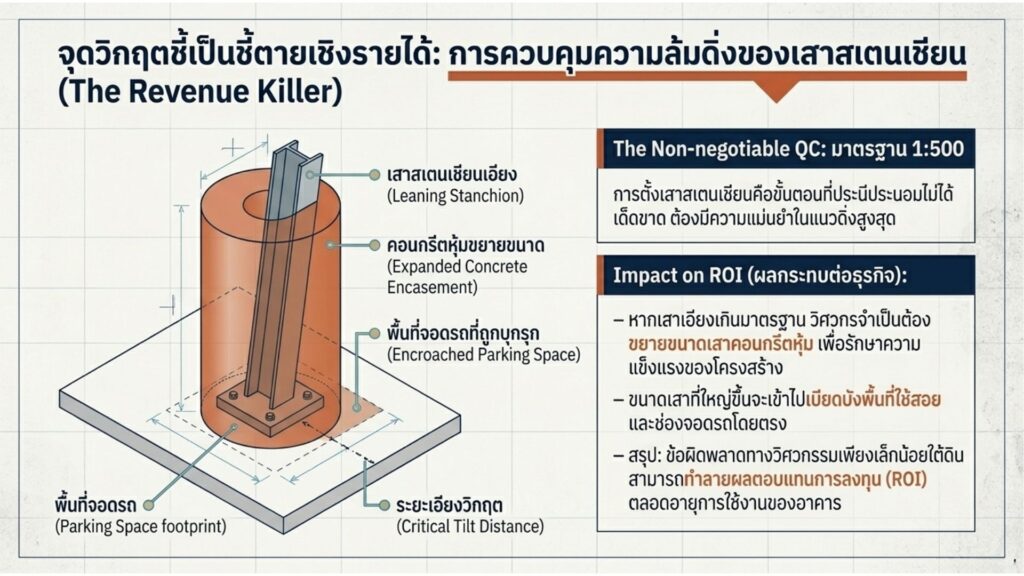

  • ความแม่นยำของเสาสเตนเชียน (The Revenue Killer): การควบคุมความล้มดิ่งของเสาสเตนเชียนถือเป็น จุดวิกฤตที่ไม่สามารถประนีประนอมได้ (Non-negotiable QC) หากความล้มดิ่งเกินมาตรฐาน (เช่น 1:500) วิศวกรจำเป็นต้องขยายขนาดเสาคอนกรีตหุ้มเพื่อแก้ไขโครงสร้าง ซึ่งจะเข้าไปเบียดบังพื้นที่ใช้สอยหรือพื้นที่จอดรถโดยตรง ส่งผลเสียต่อความคุ้มค่า ROI ของโครงการอย่างรุนแรง

——————————————————————————–

5. การประเมินความคุ้มค่าเชิงเศรษฐศาสตร์และผลตอบแทนการลงทุน (ROI)

การประเมินความคุ้มค่าของระบบก่อสร้างไม่ควรมองเฉพาะราคาวัสดุ แต่ต้องพิจารณาต้นทุนรวมของโครงการทั้งหมดด้วย

  • Bottom-Up แม้ต้นทุนเริ่มต้นต่ำกว่า แต่ใช้เวลาก่อสร้างนาน ทำให้มีค่าใช้จ่ายแฝง (Overhead) สูงขึ้น และอาจมีความเสี่ยงต่อค่าเสียหายของพื้นที่หรืออาคารข้างเคียง
  • Top-Down แม้ลงทุนเริ่มต้นสูงกว่า เช่น ค่าเสาสเตนเชียนและระบบตรวจวัดต่าง ๆ แต่ช่วยลดระยะเวลาก่อสร้าง ลดค่าใช้จ่ายแฝง และลดความเสี่ยงได้

ดังนั้น ข้อได้เปรียบสำคัญของ Top-Down คือช่วยให้โครงการเปิดใช้งานได้เร็วขึ้น ทำให้เกิดรายได้หรือประโยชน์จากโครงการได้ก่อนเวลา ส่งผลให้ผลตอบแทนการลงทุน (ROI) โดยรวมมักคุ้มค่ากว่าในระยะยาว

——————————————————————————–

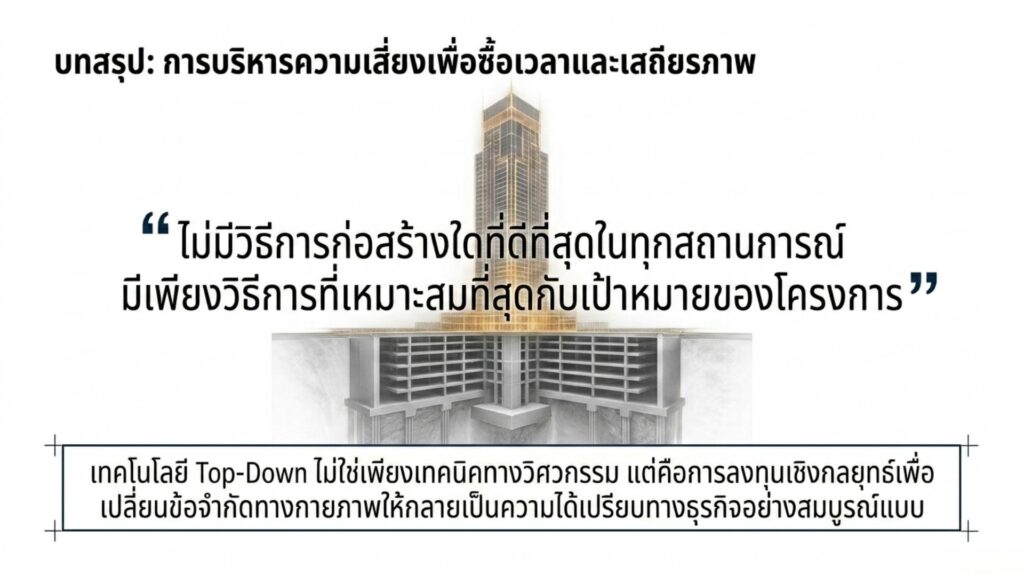

6. บทสรุป: แนวทางการตัดสินใจเลือกใช้วิธีการก่อสร้างสำหรับวิศวกร

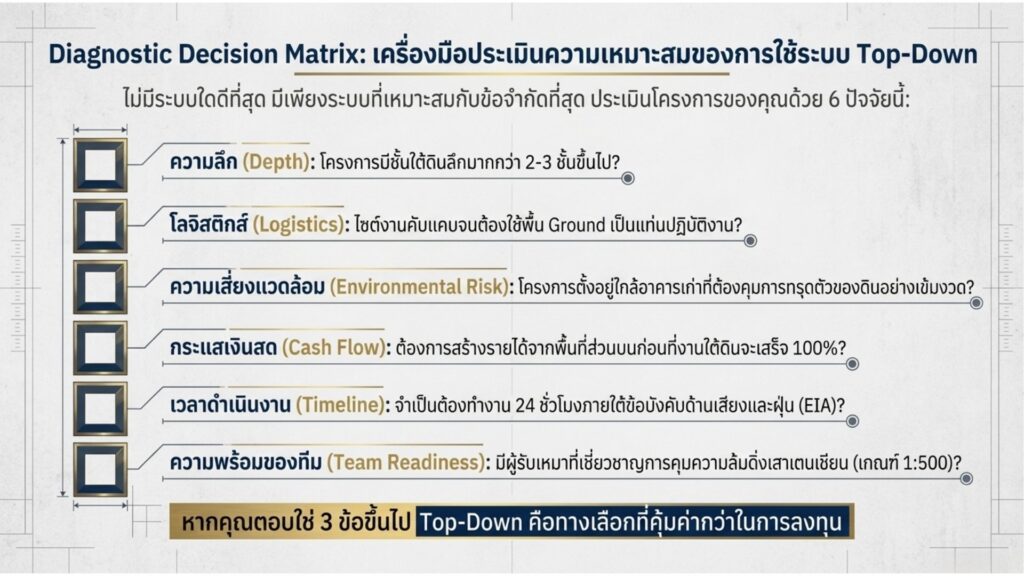

ไม่มีวิธีการก่อสร้างใดที่ดีที่สุดในทุกสถานการณ์ มีเพียงวิธีการที่ “เหมาะสมที่สุด” กับข้อจำกัดและเป้าหมายของโครงการ วิศวกรและผุ้บริหารงานโครงการควรใช้ตรวจสอบสภาพแวดล้อม และเงื่อนไขในการก่อสร้างด้วย Checklist ต่อไปนี้เพื่อพิจารณาเลือกใช้ระบบ Top-Down:

               [ ] ความลึกของชั้นใต้ดิน: มีความลึกมาก (มากกว่า 2-3 ชั้นขึ้นไป)

                    [ ] ข้อจำกัดด้านพื้นที่: ไซต์งานมีพื้นที่จำกัดจนไม่มีที่ว่างสำหรับ Logistics และต้องการใช้พื้น Ground เป็น Platform

                    [ ] ความอ่อนไหวของพื้นที่: อยู่ใกล้กับอาคารเก่าหรือโครงสร้างพื้นฐานที่ต้องการการควบคุมดินทรุดอย่างเข้มงวด

                    [ ] เงื่อนไขเวลา: ต้องการเปิดใช้อาคารส่วนบนหรือสร้างรายได้ก่อนงานใต้ดินจะเสร็จสิ้น 100%

                    [ ] ข้อจำกัดด้านสิ่งแวดล้อม: ต้องการทำงาน 24 ชั่วโมงภายใต้การควบคุมฝุ่นและเสียง (EIA constraints)

                    [ ] ความแม่นยำในการก่อสร้าง: ทีมงานและผู้รับเหมามีความพร้อมในการควบคุมความล้มดิ่งเสาสเตนเชียนให้อยู่ในเกณฑ์ 1:500

การเลือกเทคโนโลยี Top-Down คือการบริหารความเสี่ยงและการลงทุนเพื่อแลกกับเวลาและเสถียรภาพ ซึ่งเป็นการตัดสินใจเชิงกลยุทธ์ที่สำคัญที่สุดอย่างหนึ่งในงานวิศวกรรมโครงสร้างสมัยใหม่

“ในโลกแห่งการพัฒนาเมืองปัจจุบัน ความคุ้มค่าไม่ได้วัดกันที่บิลค่าเหล็ก แต่วัดที่ว่าคุณสามารถเปลี่ยนไซต์งานให้กลายเป็นรายได้ได้เร็วแค่ไหน โดยที่ยังรักษาคุณภาพชีวิตของสังคมรอบข้างไว้ได้อย่างยั่งยืน”
